Projectomschrijving

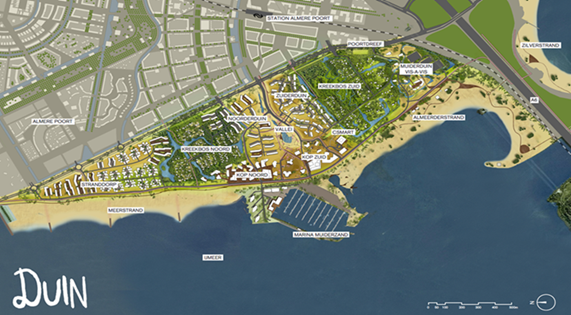

Kustzone Poort, beter bekend als Duin en dus verder zo genoemd, is een bijzondere ontwikkeling op een fantastische plek. Direct aan het IJmeer, met zicht op Amsterdam, wordt door Amvest en de gemeente Almere een uniek stuk stad gemaakt in een nieuw duinlandschap. Met echte duinen tot wel 10 meter hoog, bossen en stranden. Met een jachthaven en een levendig centrumgebied met appartementen, winkels, restaurants etc. Volop ruimte dus om te wonen, ondernemen en recreëren. Duin is een plan vol contrasten; druk en rustig, beschut en in de wind, natuurlijk en stedelijk. In Duin zijn veel dingen net wat anders dan normaal. Het is er niet zo aangeharkt, maar een tikje ruig. Dus geen grijze stoeptegels, maar schelpenpaadjes, hoogteverschillen en slingerende woonstraten. Tevens loop je vanuit je woning zo de natuur in. Duin betekent wonen in het bos, op een duin of aan het strand, een gebied dat een permanent vakantiegevoel oproept.
Het plangebied (4G en 4L) ligt in het stadsdeel Almere Poort en behelst een oppervlak van in totaal 514 ha. Daarbinnen blijft 382 ha. gehandhaafd (IJmeer, Haven Marina Muiderzand, Almeerderstrand) en valt daarmee buiten het exploitatiegebied van de grondexploitatie.
De kosten (€ 273,99 miljoen) en opbrengsten (€ 292,12 miljoen) hebben betrekking op de gemeentelijke grondexploitatie. Van de kosten en opbrengsten is reeds 55% gerealiseerd. De verwachting is dat het project in 2034 is afgerond.
Het financieel resultaat is € 15,2 miljoen voordelig op eindwaarde (EW) per 31-12-2034. Het benodigd risicokapitaal van deze grondexploitatie bedraagt € 46,54 miljoen.
Samenvatting 2025
Programma | |
---|---|
Woningbouw (aantallen) | 3.039 |
Bedrijven (m²) | - |
Kantoren (m² bvo) | 73.500 |
Voorzieningen (m² bvo) | 56.060 |
Planning en voortgang | |
Eindjaar | 2034 |
Voortgang realisatie (%) | 55% |
Saldo (€) | |
Kosten | 273.990.000 |
Opbrengsten | 292.120.000 |
Plansaldo Nominaal | 18.130.000 |
Plansaldo EW 31-12-2034 | 15.200.000 |
Plansaldo NCW 1-1-2025 | 12.500.000 |
Risicoprofiel (€) | |
Benodigd risicokapitaal | 46.540.000 |
Historische besluitvorming
De gemeenteraad heeft op 22 december 2011 het ontwikkelingsplan vastgesteld (Raadsbesluitnummer RV-75/2011). Op 9 maart 2017 heeft de gemeenteraad ingestemd met de herijking van de openbare ruimte in het hoogbouwgebied Kop Noord & Zuid (RV-13/2017). Op 7 november 2019 heeft de gemeenteraad ingestemd met handhaving theatergezelschap Vis à Vis in het deelgebied Muiderduin (RV-77/2019).
Planologisch juridische kaders
Het bestemmingsplan Almere Poort Oost en Duin dat deze grondexploitatie mogelijk maakt is 20 juni 2019 door de gemeenteraad vastgesteld (RV-31/2019). Het belangrijkste onderdeel van het bestemmingsplan is het herbestemmen van het vorige bestemmingsplan omdat dit inmiddels 10 jaar oud is (vastgesteld door de gemeenteraad 15 maart 2007). Dit bestemmingsplan is globaal opgezet conform het ontwikkelingsplan Duin. Het bestemmingsplan is op basis van een uitspraak van de Raad van State op 11 maart 2020 onherroepelijk geworden. Het deelgebied Muiderduin is juni 2019 door de gemeenteraad buiten de besluitvorming gelaten. Voor dit deelgebied geldt nog het bestemmingsplan Almere Poort uit 2008. Inmiddels is voor delen van Muiderduin een uitwerkingsplan vastgesteld (Boskamer en Muiderbos). Voor het deel van Muiderduin rond Vis à Vis moet nog een ruimtelijke procedure worden doorlopen (BOPA: Buitenplanse Omgevingsactiviteit).
Voortgang
Behaalde mijlpalen | |
2011 | Ontwikkelingsplan vastgesteld |
---|---|
2013-2023 | Levering van 1.874 woningen (62% van totaal programma geleverd) |
2013-2023 | Levering van 47.060 m² bvo voorzieningen (84% van totaal programma geleverd) |
2013-2023 | Levering van 73.500 m² bvo kantoren (100% van totaal programma geleverd) |
Afgerond afgelopen jaar | |
2024 | Omzetting van 110 woningen (4% van totaal programma geleverd) |
Omzetting van -10.000 m² bvo kantoren (-14% van totaal programma geleverd) | |
Tender Muiderbos (Duinhout) | |
Verkavelingsplan Kreekbos Noord | |
Verwachte activiteiten 2025 | |
2025 | Bouwrijp maken Muiderbos |
Start verkoop zelfbouwkavels Muiderbos | |
Afronding inrichting dijk zuidelijk deel? | |
Oplevering 48 eengezinswoningen (aan de Duin) in Kreekbos Zuid | |
Terreinafwerking Kreekbos Zuid | |
Verkavelingsplan Muiderduin? | |
Inpassingstudie Vis a Vis? | |
Opstarten ruimtelijke procedure Vis a Vis? | |
Start tender Kreekbos Noord | |
Inrichtingsplan hoofdstructuur Kreekbos Noord & Stranddorp | |
Voorbereiding dijk noordelijk deel & Meerstrand | |
Afronding terreinafwerking PO-hofjes Noorderduin | |
Uitvoering aanpassing Duinvalleiweg en inrichting Vallei | |
Start tender SUV in Kop Midden | |
Inrichtingsplan dijkzone Kop Zuid | |
Afronding terreinafwerking DUINplein | |
Ontwikkelingen 2026 en verder | |
2026-2034 | Leveren van 1.055 woningen (35% van totaal programma) |
2026-2034 | Levering van 9.000 m² bvo voorzieningen (16% van totaal programma) |
2026-2034 | Levering van 10.000 m² bvo kantoren (14% van totaal programma) |
2034 | Afsluiting grondexploitatie |
Binnendijkse ontwikkelingen
De deelplannen Zuiderduin, Noorderduin, Kop Zuid, Kop Noord en Kreekbos Zuid zijn opgeleverd dan wel in uitvoering. De deelplannen Kop Midden, Muiderbos en Kreekbos Noord zijn in de planuitwerking. De deelplannen Muiderduin en Stranddorp zitten nog in de ontwikkelingsfase.
Buitendijkse ontwikkelingen
Naast de voorgenoemde binnendijkse ontwikkeling spelen er ook nog een aantal buitendijkse ontwikkelingen. Het betreft onder andere de dijkreconstructie, de doorontwikkeling van de Marina Muiderzand, het opknappen van het Almeerderstrand en de aanleg van een nieuw evenementenstrand.
In het voorjaar 2025 zal het Almeerderstrand verder worden ingericht waarbij het duinlandschap tot op het strand wordt doorgetrokken en fiets- en wandelpaden worden aangelegd. De werkzaamheden aan de zuidelijke kilometer van de dijk worden in het voorjaar 2026 afgerond met het aanplanten van nieuwe bomen, struiken en helmgras.
