Projectomschrijving
Doelstelling van het plan is het uitgeven van gronden voor bedrijventerreinen in Hogekant. Om deze ontwikkeling mogelijk te maken moet het gebied bouw- en woonrijp worden gemaakt.

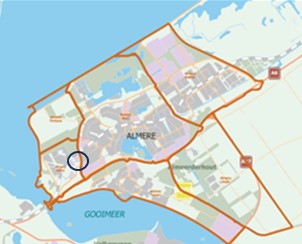

Het betreft hier een gemengd bedrijventerrein in Poort, (deels) gelegen in het zicht van de A6 en de Hogering. Deze bijzondere locatie maakt het vooral geschikt voor bedrijven die belang hechten aan een goede (snelweg) bereikbaarheid.
Het plangebied behelst een oppervlak van in totaal 20,17 ha. Van het exploitatiegebied is 15,83 ha. uitgeefbaar (78,5%). Het programma van de grondexploitatie bestaat uit 143.556 m 2 bedrijven en 14.123 m 2 voorzieningen. Het bedrijventerrein is geschikt voor gemengde bedrijven met een beperkte kantoorruimte.
De kosten (€ 41,09 miljoen) en opbrengsten (€ 28,85 miljoen) hebben betrekking op de gemeentelijke grondexploitatie. Van de kosten en opbrengsten is reeds 88% gerealiseerd. De verwachting is dat het project in 2031 is afgerond.
Het financieel resultaat is € 14,26 miljoen nadelig op eindwaarde (EW) per 31-12-2031. Het benodigd risicokapitaal van deze grondexploitatie bedraagt € 0,82 miljoen
Samenvatting 2025
Programma | |
---|---|
Woningbouw (aantallen) | - |
Bedrijven (m²) | 143.556 |
Kantoren (m² bvo) | - |
Voorzieningen (m² bvo) | 14.123 |
Planning en voortgang | |
Eindjaar | 2031 |
Voortgang realisatie (%) | 88% |
Saldo (€) | |
Kosten | 41.090.000 |
Opbrengsten | 28.850.000 |
Plansaldo Nominaal | -12.240.000 |
Plansaldo EW 31-12-2031 | -14.260.000 |
Plansaldo NCW 1-1-2025 | -12.400.000 |
Risicoprofiel (€) | |
Benodigd risicokapitaal | 820.000 |
Historische besluitvorming
De gemeenteraad heeft op 2 maart 2006 het ondernemingsplan Poort met bijbehorende grondexploitatie vastgesteld. Onderdeel van dit plan is de werklocatie Hogekant, waarvoor al in juni 2001 de kaders zijn vastgelegd in het ontwikkelingsplan werklocaties Almere-Poort.
Planologisch juridische kaders
Het bestemmingsplan voor Almere Poort Oost en Duin is op 20 juni 2019 door de gemeenteraad vastgesteld (RV-31/2019) en onherroepelijk geworden.
Voortgang
Het gebied Hogekant ligt er al jaren bouwrijp bij. Met name in de eerste jaren na vaststelling van het bestemmingsplan hebben zich aan de noordzijde en oostzijde van het plan bedrijven gevestigd. Daarna is de ontwikkeling stilgevallen. Sinds 2017 is er weer een toename in de ontwikkelingen merkbaar. Sinds 2019 is de belangstelling voor Hogekant verder toegenomen en zijn diverse kavels verkocht en zijn ook grondreserveringen aangegaan. De verkoop in 2024 betrof twee kavels.
Behaalde mijlpalen | |
2003-2019 | Levering van 14.123 m² bvo voorzieningen (100% van totaal programma geleverd) |
---|---|
2003-2019 | Levering van 97.736 m² bedrijventerreinen (68% van totaal programma geleverd) |
2001 | Ontwikkelingsplan werklocaties Almere-Poort |
2006 | Ondernemingsplan Almere Poort |
2007 | Ontwikkelingsplan Hogekant |
2010 | Inrichtingsplan Hogekant |
2018 | Opstellen gebiedspaspoorten Hogekant |
2019 | Het bestemmingsplan Almere Poort Oost en Duin |
2020 | Gedeeltelijke afronding terreinafwerking |
2022 | Uitvoeren explosievenonderzoek |
Afgerond afgelopen jaar | |
2024 | Levering van 8.072 m² bedrijventerreinen (6% van totaal programma geleverd) |
2024 | Terreinafwerking Neonweg |
Verwachte activiteiten 2025 | |
2025 | Levering van 14.302 m² bedrijventerreinen (10% van totaal programma) |
2025 | Terreinafwerking Argonweg/Xenonweg |
Ontwikkelingen 2026 en verder | |
2026-2030 | Levering van 23.446 m² bedrijventerreinen (16% van totaal programma) |
2026-2031 | Terreinafwerking gebied Hogekant |
2031 | Afsluiting grondexploitatie |
