Projectomschrijving

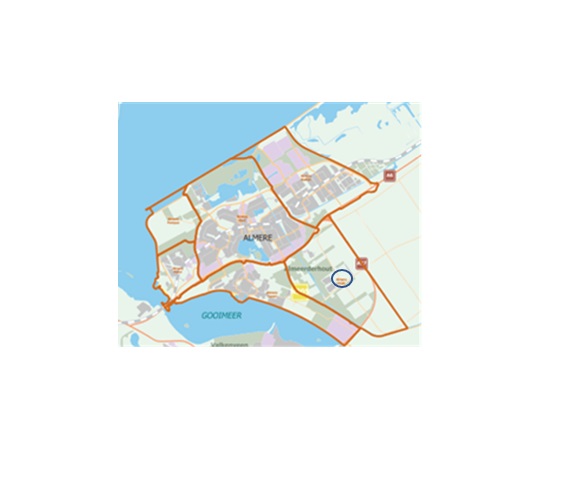

Het plangebied behelst een oppervlak van in totaal 43,6 ha. Daarbinnen is 0 ha. als te handhaven aangemerkt. Het programma van de grondexploitatie bestaat uit 340 woningen. Het exploitatiegebied ligt direct aansluitend aan de oostzijde van het bestaande villapark Almeerderhout. De ambitie is de komende jaren het gebied te ontwikkelen tot een bijzonder woonmilieu voorzien met vrijstaande woningen.
De kosten (€ 81,52 miljoen) en opbrengsten (€ 102,71 miljoen) hebben betrekking op de gemeentelijke grondexploitatie. Van de kosten en opbrengsten is reeds 64% gerealiseerd. De verwachting is dat het project in 2029 is afgerond.
Het financieel resultaat is € 22,28 miljoen voordelig op eindwaarde (EW) per 31-12-2029. Het benodigd risicokapitaal van deze grondexploitatie bedraagt € 4,16 miljoen
Samenvatting 2025
Programma | |
---|---|
Woningbouw (aantallen) | 340 |
Bedrijven (m²) | - |
Kantoren (m² bvo) | - |
Voorzieningen (m² bvo) | 131 |
Planning en voortgang | |
Eindjaar | 2029 |
Voortgang realisatie (%) | 64% |
Saldo (€) | |
Kosten | 81.520.000 |
Opbrengsten | 102.710.000 |
Plansaldo Nominaal | 21.190.000 |
Plansaldo EW 31-12-2029 | 22.280.000 |
Plansaldo NCW 1-1-2025 | 20.200.000 |
Risicoprofiel (€) | |
Benodigd risicokapitaal | 4.160.000 |
Historische besluitvorming
De gemeenteraad heeft 27-11-2000 het ontwikkelingsplan vastgesteld. Na de kredietcrisis van 2008 werden sommige grondstukken minder aantrekkelijk en verplaatst naar de strategische voorraad (de materiële vaste activa of MVA). Nu de vraag naar kavels in Vogelhorst Fase 2 weer is toegenomen sinds 2020, wil de gemeente deze gronden opnieuw in de verkoop brengen. Op 4-3-2021 is besloten een gedeelte (ca. 10,5 ha.) vanuit de MVA over te hevelen naar de lopende grondexploitatie Vogelhorst Fase 2 (RV-03). Op 01-07-2021 is de motie RG-214 aanvaard waardoor PO kavels via de kavelwinkel verkocht moeten worden.
Op 27-09-2024 (RV-24201) heeft de gemeenteraad besloten om de laatste resterende MVA gronden (ca. 7,5 ha.) over te hevelen naar de lopende grondexploitatie Vogelhorst Fase 2.
Planologisch juridische kaders
Het bestemmingsplan dat deze grondexploitatie mogelijk maakt is op 11-10-2007 door de gemeenteraad onherroepelijk vastgesteld (RV-83).
Voortgang
Behaalde mijlpalen | |
2000 | Ontwikkelingsplan vastgesteld |
---|---|
2007 | Bestemmingsplan vastgesteld |
2021 | Overhevelen ca. 10,5 ha. vanuit MVA naar lopende grondexploitatie |
2022 | Inrichtingsplan Vogelhorst fase II noord gereed |
2022 | Gronduitgifte Vogelhorst fase II zuid afgerond |
2022 | 1e tranche PO kavels Vogelhorst fase II noord in de kavelwinkel gezet |
2008-2023 | Levering van 177 woningen (52% van totaal programma geleverd) |
2008-2023 | Levering van 131 m² bvo voorzieningen (100% van totaal programma geleverd) |
Afgerond afgelopen jaar | |
Levering van 42 woningen (12% van totaal programma geleverd) | |
71 PO kavels gereserveerd in Vogelhorst Fase 2 Noord | |
Overhevelen ca. 7,5 ha. vanuit MVA naar lopende grondexploitatie (laatste MVA gronden voor Vogelhorst) | |
Verwachte activiteiten 2025 | |
Leveren van 39 woningen (11% van totaal programma) | |
50 nieuwe kavels in de kavelwinkel aanbieden | |
Ontwikkelingen 2026 en verder | |
In totaal 340 woningen (100% van totaal programma) | |
2029 | Afsluiting grondexploitatie |
