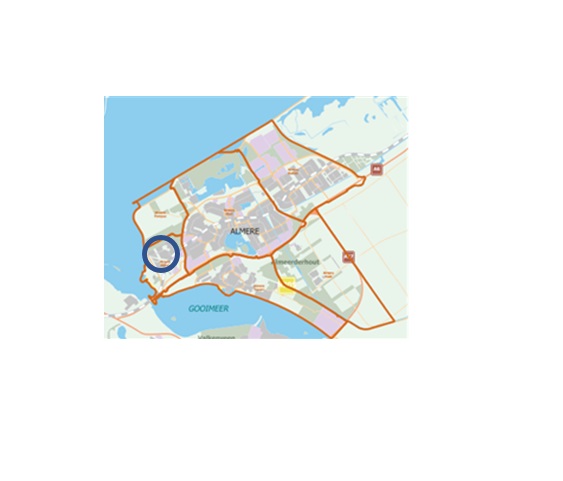

Projectomschrijving
Het plangebied behelst een oppervlakte van in totaal 48,52 ha. Van het exploitatiegebied is 22,95 ha. uitgeefbaar (47,3%).
Het gerealiseerde programma van de grondexploitatie bestaat uit 2.406 woningen en 22 m 2 bvo voorzieningen. De kosten (€ 81,81 miljoen inclusief verwerking van het verlies van € 12,54 miljoen) en opbrengsten (€ 81,81 miljoen) hebben betrekking op de gemeentelijke grondexploitatie. Van de kosten en opbrengsten is reeds 100% gerealiseerd.
Samenvatting 2025
Programma | |
---|---|
Woningbouw (aantallen) | 2.406 |
Bedrijven (m²) | - |
Kantoren (m² bvo) | - |
Voorzieningen (m² bvo) | 22 |
Planning en voortgang | |
Eindjaar | 2024 |
Voortgang realisatie (%) | 100% |
Saldo (€) | |
Kosten | 81.810.000 |
Opbrengsten | 81.810.000 |
Plansaldo Nominaal | - |
Plansaldo EW 31-12-2024 | - |
Plansaldo NCW 1-1-2025 | - |
Risicoprofiel (€) | |
Benodigd risicokapitaal | - |
Historische besluitvorming
De gemeenteraad heeft op 26-06-2003 het ontwikkelingsplan (OP) vastgesteld (Raadsbesluitnummer RV-256/2003).
Planologisch juridische kaders
Het bestemmingsplan dat deze grondexploitatie mogelijk maakt is op 11-10-2018 door de gemeenteraad vastgesteld (Raadsbesluitnummer RV-43) en onherroepelijk geworden.
Voortgang
Behaalde mijlpalen | |
2003 | Ontwikkelingsplan vastgesteld |
---|---|
2003-2023 | Levering van 2.384 woningen (99% van het totaal programma geleverd) |
2003-2023 | Levering van 22 m2 bvo voorzieningen (100% van totaal programma geleverd) |
Afgerond afgelopen jaar | |
2024 | Levering van 22 woningen (1% van totaal programma geleverd) |
2024 | Afsluiting grondexploitatie 31-12-2024 |
